Des nouvelles du projet
Des progrès significatifs on été a réalisés.
- Nous avons reçu fin décembre, l’accord définitif du Crédit Mutuel pour un prêt de 300K€ au taux de 2,08%. Nous prévoyons de débloquer le prêt à partir de Mars.
- La Banque Publique d’Investissement (BPI) a accordé sa garantie financière pour 50% du contrat de prêt. C’est une des conditions demandées par le Crédit Mutuel.
- La société CERO, en charge du projet, sera sur site le 15 janvier pour lancer l’étude de définition de la turbine et de l’alternateur. Nous finalisons le contrat global mais il y a encore des points à discuter.
- Enfin, le notaire a pris note de nos commentaires définis conjointement avec le propriétaire du site, la SCI « La Marie Thérèse ». Il rédige la version finale du bail.

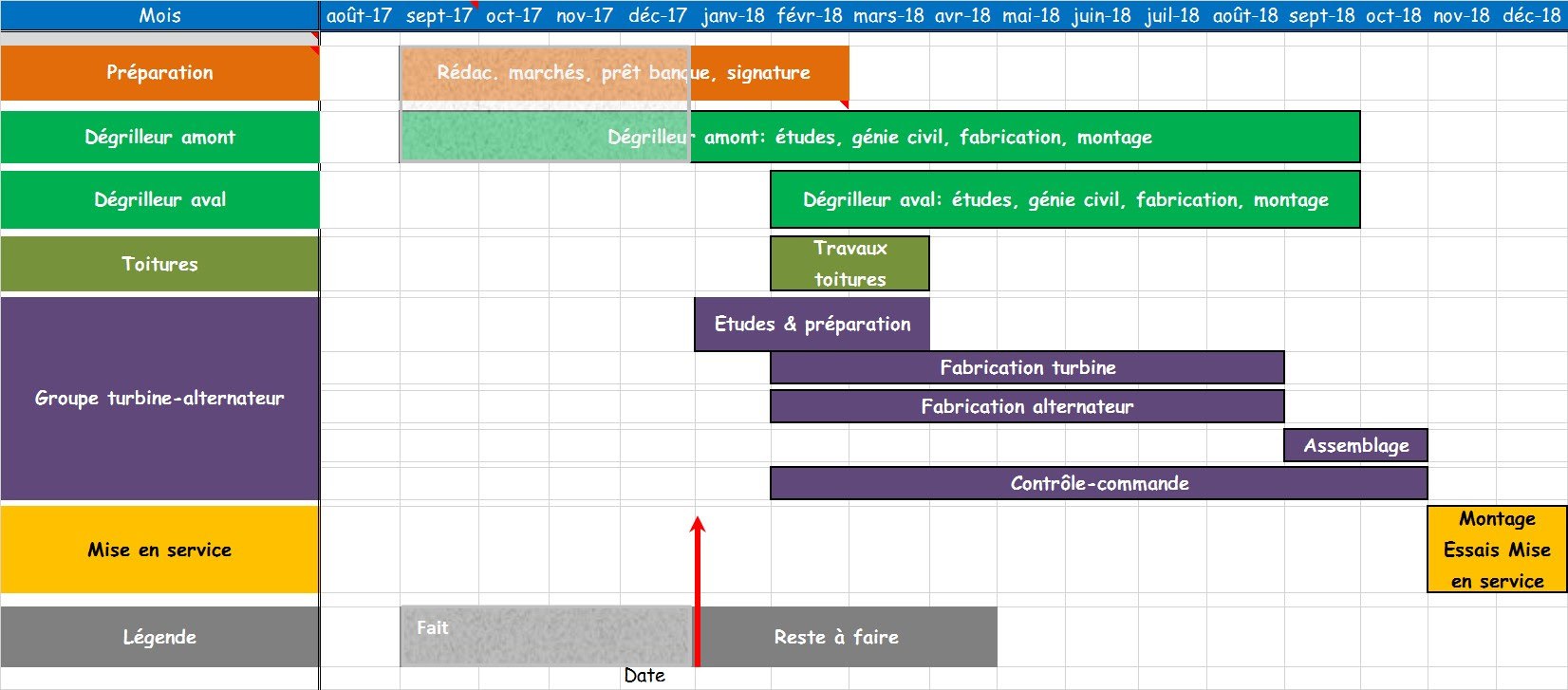

Le planning du projet prévoyait une signature des contrats en Janvier. Nous avons donc un léger retard que nous compensons en lançant l’étude de définition de la turbine et de l’alternateur (coût 7000€).
Cela devrait permettre une mise en production à l’automne 2018 comme prévu
|
